焦作供电公司两项度夏保供工程顺利投运

本报讯(通讯员冯兆旭)6月13日21时46分,国网焦作供电公司220千伏荣贤变电站2号主变压器一次充电成功,度夏前最后两项基建工程荣贤第二台主变扩、110千伏间隔扩试运圆满完成,为今夏我市电力保供再添坚强保障。

荣贤变电站位于中站区工业负荷中心,也是市区西部的重要变电站。为满足中站区龙佰集团、多氟多、新开元高分子材料等重点企业负荷发展需要,缓解区域供电压力,220千伏荣贤变电站主变扩、间隔扩建工程于2024年10月开工建设,新建1台容量240兆伏安主变,扩建220千伏间隔1个、110千伏间隔2个、10千伏出线9回,两项工程总投资2664万元。

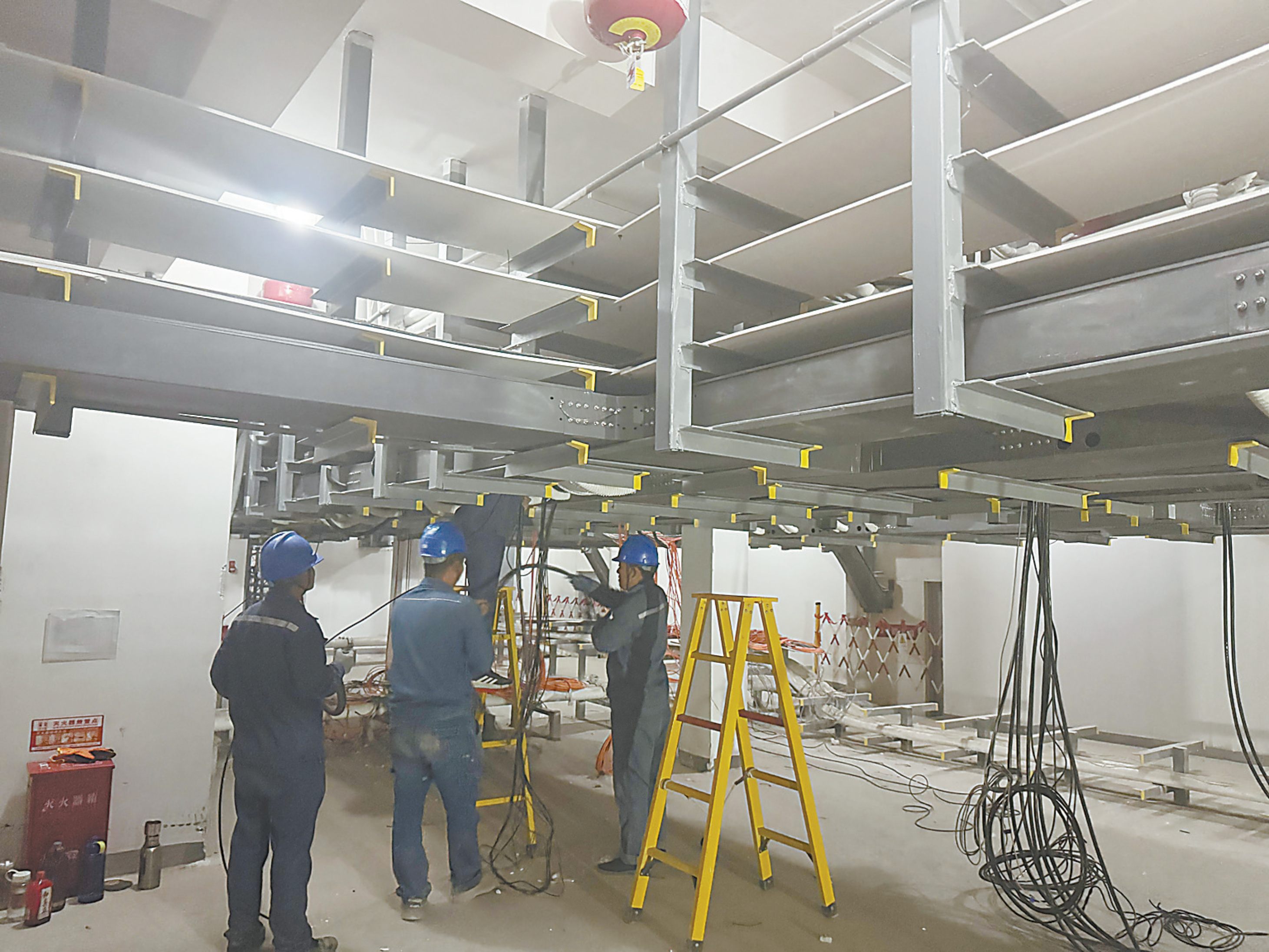

该工程作为焦作供电公司度夏保供项目,也是焦作地区首个220千伏室内变电站改扩建,项目建设过程中,该公司严格落实安全生产治本攻坚三年行动,不断完善安全管理体系,协同市光源电力集团,科学组织,周密部署,克服施工中室内变电站改扩建环境复杂、工期要求紧、安全压力大等多重挑战,全力推进项目建设,保障工程有序推进、度夏前顺利投产。

“眼下,度夏用电负荷高峰来临。两项工程投运后,可新增240兆伏安变电容量,中站供电区220千伏容载比提高至1.76,可有效提高中站区供电能力,同时解决单台主变供电可靠性较低的问题,为周边新建110千伏变电站提供电源支撑,提高对周边企业用户变的供电可靠性,为我市电网迎峰度夏提供了有力支撑和保障。”焦作供电公司建设部负责人吴保军说。
